サロン工事の流れ(手順)

■ 現場調査(最初に調査・採寸などを行います)

まずは現地調査を行い、採寸や現地の状態を確認します。

この際にオーナー様が描いている店内イメージやご予算等があれば併せてお伺いします。

■ 弊社からの提案(プレゼンテーション)

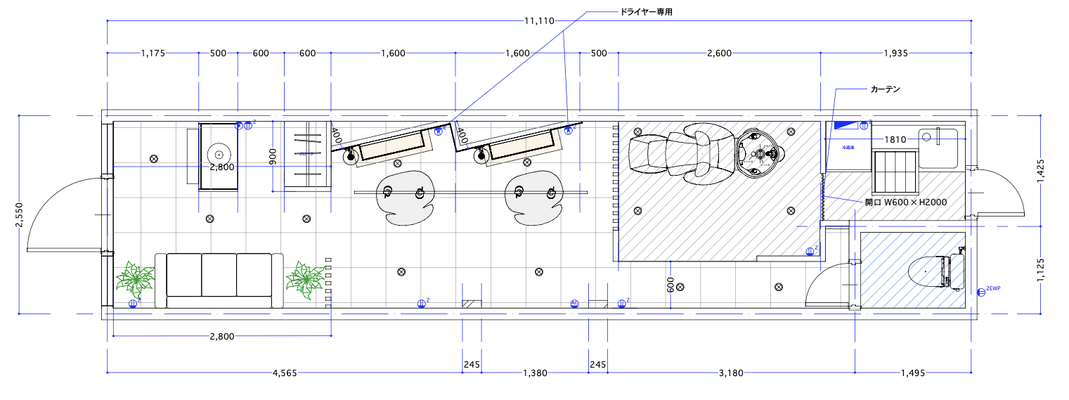

現地調査で実施した採寸やオーナー様からのイメージ等をもとに、提案図面・イメージパース・工事見積書を作成し、オーナー様へご説明します。



※サロンでは、セット面からシャンプー台、カラーやパーマの待機場所への移動等、お客様及びスタッフ様の導線確保が重要です。

■ 工事開始(解体作業)

弊社からの提案及び工事金額にご納得いただければ工事開始となります。

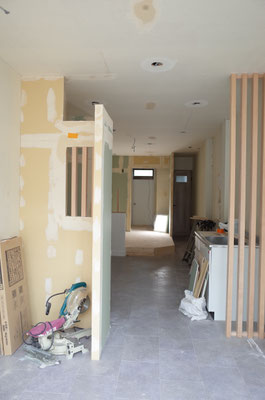

工事開始後、まずは解体作業から入っていきます。(壁や天井、設備機器等)



※写真の物件は解体箇所が無かったため、クロスのめくりから行いました。

■ 仕込み

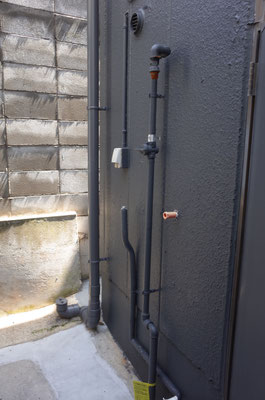

解体作業が完了したら、給排水のルート作りを行います。

※賃貸物件の場合、退去時のこと等を考慮して床上配管とすることが多いです。



このとき、電気配線工事やガス工事等も同時進行していきます。

■ 造作工事

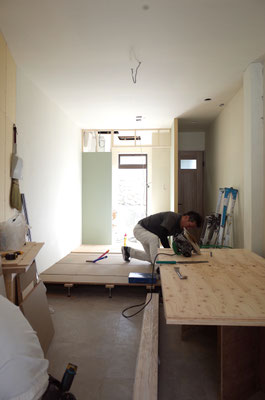

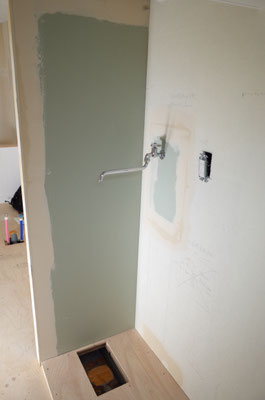

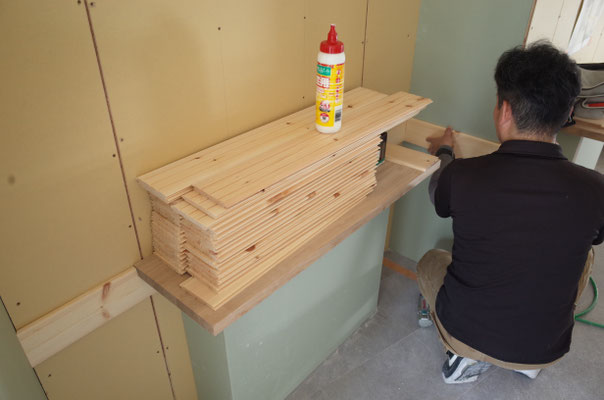

図面をもとに、間仕切り壁や天井、カウンター等の造作工事及び床上げ工事等を行います。

写真にはありませんが、給湯器の設置や天カセエアコンの設置等、設備機器取り付けもこの段階で完了しています。



■ 仕上げの下準備

壁や天井、床や装飾等が完了したら、仕上げの下準備としてパテ処理や木部の塗装等を行います。

■ 仕上げ

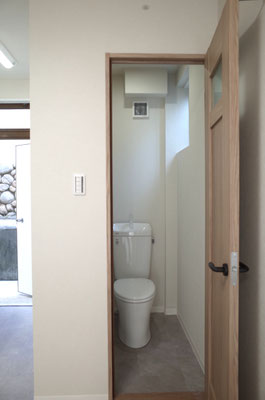

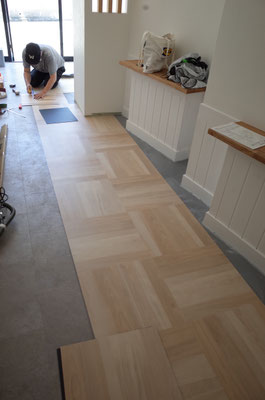

フロアタイル貼りやクロス貼り等の作業を行います。

■ 工事完成

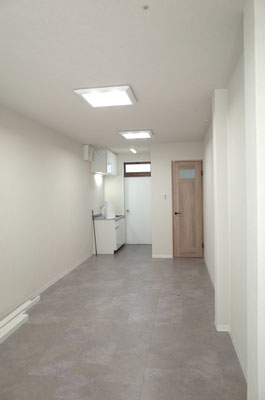

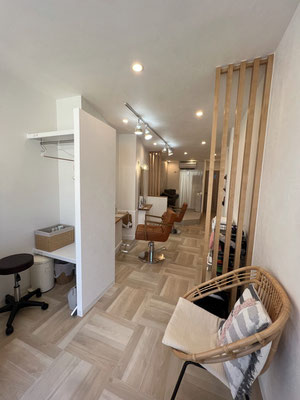

シャンプー台やミラーの設置、照明器具や椅子等の設置が完了すると完成です。

解体工事から完成まで、概ね1ヶ月半をかけた工事の実例です。

ご相談・現地調査(採寸)・ご提案・お見積り等、全て無料です。
お気軽にお問い合わせして下さい。


概要 | プライバシーポリシー | サイトマップ
Copyright (c) 2011 home-reno company . All rights reserved.
